事项名称:
总平面图及方案、报建图审批
设定依据:
建设单位凭中介机构的审查报告意见书进入此阶段。
申请条件:
共三种情形。建设单位可依据审批需要自主的选择审批情形。
办理流程:

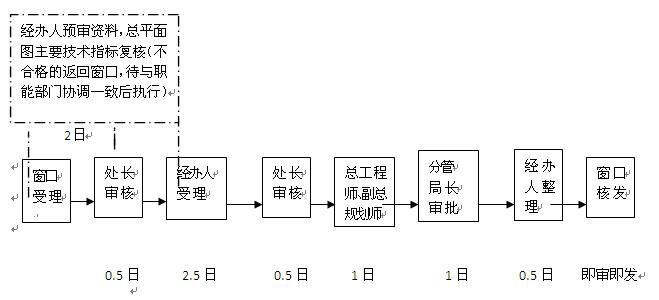

情形一:总平面图及方案、报建图审批
程序与时限
办理时限:6个工作日
申报资料:
365bet线上注册规划审批申报表;
建设单位申请报告、授权委托书、法人身份证复印件及被授权人身份证复印件1份;
建设单位组织机构代码证复印件;
建设单位建设项目承诺书;设计单位建设项目承诺书;
发改委立项批复和可研批复或发改委投资备案批准;
建设用地规划许可证及建设用地审批单;
用地红线、土地出让合同、国有土地成交确认书及地籍测绘成果。
注:如不能提供红线图等土地权属文件,则建设单位在申请报告中应专门注明,我局在总平面图中标明仅为技术审查,依法取得红线后,在红线范围内依法审定总图方可有效。
其它所需材料:
带地下管网的1/500-1/2000现状地形图1份及其电子文件;
规划条件书及规划依据图(审核盖章一年内有效);
住房保障主管部门批复(保障性住房);
安置用地附市国土局核实的安置指标;
总图4份(含签有相关职能部门意见及指标复核的总图)及方案文本2套(文本设计院法人须签章、盖设计文件专用章及其骑缝章,并在扉页附设计单位资质证书影印件);图纸加盖审图机构“电子印章”;
审图机构技术审查报告;
规划并联审查批复及其他相关职能部门意见或批复;
总平面图主要技术经济指标复核表;
日照分析报告书(多点分析图及日照情况统计);
消防设计专项说明(设计院法人须签章、盖设计文件专用章及其骑缝章);
修建性详细规划、总平面图和建筑方案技术审查通知书及其要求取得的有关批复、协议、承诺、公示等资料;
建筑报建图1份;
申报的建筑单体在总图中的位置分布图(比例≥1:500)
相关会议纪要、领导批示或签报等其他相关资料;
申请材料的电子文件。
(注:复印件均需建设单位签署“与原件核对无误”并加盖公章,进窗时应携带原件到窗口复核)。
审批结果
1.审定的总平面图3份;
2.建筑文本1份;
3.审查意见告知书1份(无时效要求,审批期间内如有规划调整,应无条件服从)。

情形二:总平面图及方案审批
程序与时限:
办理时限:(6日)(报市局审定的时间另计)
办理材料:
365bet线上注册规划审批申报表;
建设单位申请报告、授权委托书、法人身份证复印件及被授权人身份证复印件1份;
建设单位组织机构代码证复印件;
建设单位建设项目承诺书;设计单位建设项目承诺书;
发改委立项批复和可研批复或发改委投资备案批准;
建设用地规划许可证及建设用地审批单;
用地红线、土地出让合同、国有土地成交确认书及地籍测绘成果。
注:如不能提供红线图等土地权属文件,则建设单位在申请报告中应专门注明,我局在总平面图中标明仅为技术审查,依法取得红线后,在红线范围内依法审定总图方可有效。
其它所需材料:
带地下管网的1/500-1/2000现状地形图1份及其电子文件;
规划条件书复印件及规划依据图;
安置用地附市国土局核实的安置指标;
总图4份(含签有相关职能部门意见及指标复核的总图)及方案文本2套(文本设计院法人须签章、盖设计文件专用章及其骑缝章,并在扉页附设计单位资质证书影印件);图纸加盖“电子印章”;
规划并联审查批复及其他相关职能部门意见或批复;
审图机构技术审查报告;
信息中心总图主要技术经济指标复核表;
日照分析报告书;
消防设计专项说明(设计院法人须签章、盖设计文件专用章及其骑缝章);
相关会议纪要、领导批示或签报等其他相关资料;
申请材料的电子文件。
(注:复印件均需建设单位签署“与原件核对无误”并加盖公章,进窗时应携带原件到窗口复核。)
审批结果:
1.审定的总平面图3份;
2.建筑文本1份;
3.审查意见告知书1份(无时效要求,审批期间内如有规划调整,应无条件服从)。

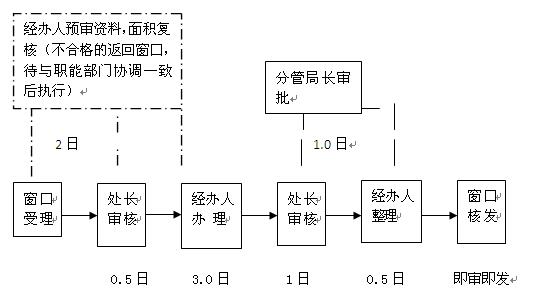

情形三:报建图审批
办理时限:(6日)
办理地点:长沙市河西市政府二办公楼一楼规划局窗口
办理时间:
冬季时间: 上午:9:00-12:00 下午:13:00-17:00
夏季时间: 上午:9:00-12:00 下午:13:30-17:30
表格下载:http://ghj.changsha.gov.cn/csup/frmBgxz.aspx
联系电话:88665060 88665066
收费标准:无
